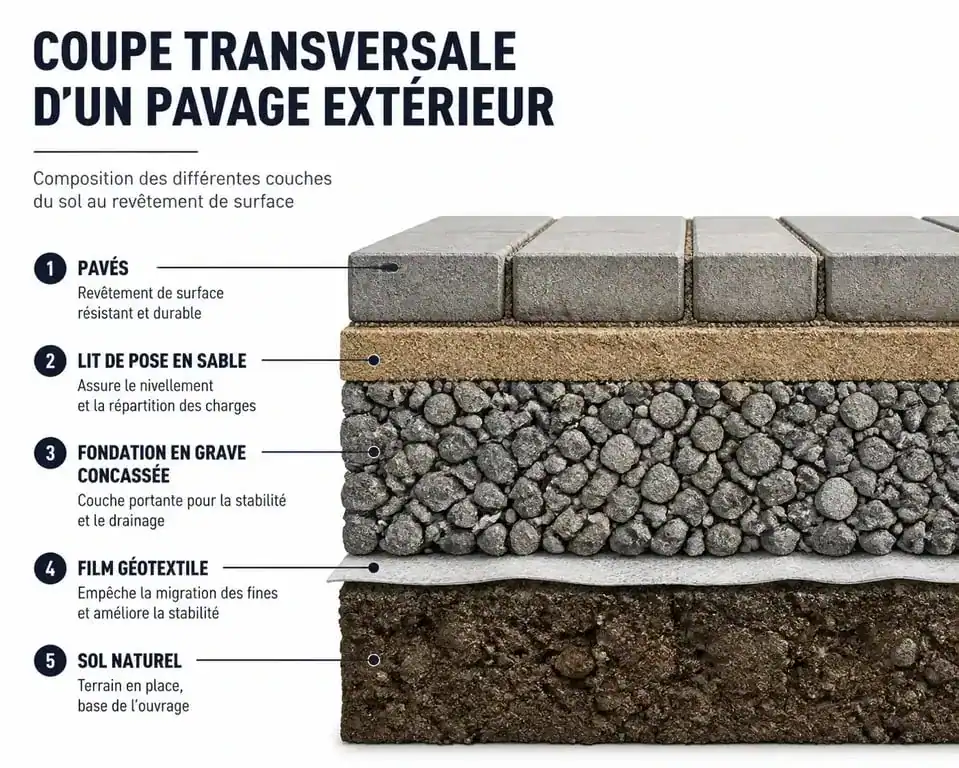

Réaliser un pavage extérieur transforme l’esthétique d’une propriété. Qu’il s’agisse d’une terrasse ou d’une allée de garage soumise au passage des véhicules, la réussite repose sur la préparation du support. Un pavage mal préparé finit par onduler, se fissurer ou laisser stagner l’eau de pluie. Pour garantir un résultat professionnel, suivez une méthodologie rigoureuse, du terrassement au jointoiement.
La préparation du terrain : le socle de la pérennité
La phase de terrassement détermine la durée de vie de votre installation. Un sol mal préparé bouge avec le temps. La profondeur de décaissement varie selon que votre projet concerne une zone piétonne ou une zone carrossable.
Le décaissement et la gestion des niveaux
Pour une allée piétonne, un décaissement de 15 à 25 cm suffit. Pour une zone accueillant des véhicules, prévoyez entre 30 et 40 cm. Cette étape retire la terre végétale, trop meuble, pour atteindre un sol ferme. La règle d’or du paveur est la pente de drainage. Pour éviter que l’eau ne s’infiltre sous les pavés et ne déstabilise la fondation, respectez une inclinaison minimale de 2 %, soit 2 cm par mètre linéaire, dirigée vers l’extérieur des bâtiments.
L’utilité du film géotextile
Une fois le fond de forme nivelé et compacté, la pose d’un feutre géotextile est nécessaire. Ce matériau crée une barrière physique entre le sol naturel et les matériaux de fondation. Il empêche la remontée des particules fines de terre dans la couche de gravats, évitant ainsi la formation de poches de vide et les affaissements localisés. Il limite également la repousse des racines entre les joints.
Concevoir une fondation stable
La fondation supporte la charge. Elle doit être constituée de matériaux incompressibles et drainants, comme du tout-venant ou de la grave concassée (type 0/31.5), répartis en couches successives.

Le compactage par couches
L’erreur fréquente consiste à verser toute l’épaisseur de gravier en une seule fois. Pour une stabilité maximale, procédez par couches de 10 à 15 cm, en compactant chaque épaisseur individuellement. Ce processus garantit que l’air est expulsé et que les granulats s’imbriquent. Sans un compactage méticuleux à la plaque vibrante, le tassement se fera naturellement sous le poids des pavés, créant des ornières.
Le lit de pose : la couche de finition
Sur la fondation compactée, installez le lit de pose. Il se compose de sable de carrière ou de sable stabilisé (environ 150 kg de ciment par m³). Cette couche de 3 à 5 cm ne doit plus être compactée avant la pose. Elle sert à égaliser la surface. Utilisez des rails de guidage et une règle de maçon pour tirer le sable en conservant la pente de 2 %.
La mise en œuvre du pavage et le calepinage
Le calepinage définit la disposition des pavés : pose droite, en quinconce, en arêtes de poisson ou en éventail. Ce choix influence la résistance mécanique de l’ouvrage.
| Type d’usage | Épaisseur de pavé | Type de lit de pose | Largeur de joint |
|---|---|---|---|
| Terrasse / Piéton | 4 à 5 cm | Sable de rivière | 3 à 5 mm |
| Allée de garage | 6 cm minimum | Sable stabilisé | 5 à 7 mm |
| Voie publique / Lourde | 8 à 10 cm | Grave ciment | 8 mm + |
La pose des pavés et le contrebutage
La pose commence par un angle droit, en progressant vers l’avant. Travaillez sur les pavés déjà posés pour ne pas marquer le lit de sable. Enfoncez chaque pavé avec un maillet en caoutchouc. Laissez un espace pour le joint afin d’absorber les dilatations thermiques. Sur les bords extérieurs, le contrebutage est indispensable. Bloquez les rives avec des bordures scellées au béton ou un épaulement de mortier pour éviter que le pavage ne s’écarte sous la pression.
Les découpes : précision et sécurité
Des découpes sont nécessaires en fin de rangée ou autour des obstacles. Utilisez une meuleuse d’angle avec un disque diamant ou une guillotine à pavés. Une découpe ajustée signe un travail de qualité. Portez des équipements de protection individuelle, notamment des gants et des lunettes, lors de cette phase bruyante.
Jointoiement et finitions
Le jointoiement solidarise les éléments entre eux. Un pavage sans joints est un ouvrage instable.
Le remplissage au sable
Une fois les pavés posés, répandez du sable fin et sec, comme du sable de quartz ou du sable polymère, sur toute la surface. Faites pénétrer le sable dans les interstices à l’aide d’un balai. Le sable polymère durcit au contact de l’eau, empêchant le lessivage des joints et la pousse de la végétation. Après un premier balayage, passez la plaque vibrante munie d’une semelle de protection. Cette opération fait descendre le sable dans les joints et stabilise les pavés.
L’entretien à long terme
Un pavage bien posé demande peu d’entretien. Refaites l’appoint de sable dans les joints si vous constatez des manques après les premiers mois. Évitez l’utilisation excessive du nettoyeur haute pression trop près des joints pour ne pas expulser le sable de remplissage. Un brossage avec de l’eau et un savon neutre suffit à redonner de l’éclat aux pavés.
En respectant ces étapes — terrassement, fondation compactée, pente de drainage et jointoiement rigoureux — vous vous assurez d’un ouvrage durable. La pose de pavage est un investissement qui valorise votre patrimoine extérieur.
